您所在的位置: 鼓樓新聞網 >> 正文

鼓樓:百日攻堅如火如荼 上下齊心攻堅克難

2016-10-04 17:43:33   來源:鼓樓新聞網    【字號

  鼓樓新聞網訊  國慶期間,鼓樓區百日攻堅主要單位、部門按照“建設項目持續推進不減速、掃尾工作持續攻堅不停止、安全工作持續加強不放松、宣傳氛圍持續濃厚不弱化”的要求,堅守一線,奮力攻堅,確保推進百日攻堅項目能快則快、提速增效。截止10月4日15時,項目進展情況如下:

  一、總體工作情況

  (一)列入市級百日攻堅項目情況(共54項)

  1、建設類項目25項(開工10項,提速7項,技改4項,竣工4項),8-12月計劃完成投資53.75億元。今日完成投資0.06億元,截至10月4日,共完成37.07億元,占比69%,超序時26個百分點;3項提前開工,3項提前實現部分竣工。



  2、征遷類項目29項(掃尾24項,啟動4項,前期1項),8-12月計劃征遷1005戶(掃尾122戶)、拆除44.6萬平方米、交地575畝。截至10月4日下午3點,共完成掃尾61戶,5個項目提前完成征遷掃尾;義井村舊改項目、西嶺互通銅盤路接線工程新進場;目前征遷總戶數共完成905戶,占比90%,超序時47個百分點(義井項目市盤任務為820戶,實際完成961戶,按820戶封頂統計);共完成拆遷面積31萬平方米,占比69.51%;共完成交地202.82畝,占比35.27%。

  (二)區級自加壓力項目(共44項)

  1、建設類項目21項(開工3項,提速1項,竣工17項),8-12月計劃完成投資7.4億元。今日完成投資0.02億元,截至10月4日,共完成4.07億元,占比55%,超序時12個百分點;1項提前開工,7項提前實現部分竣工。

  2、征遷交地類項目共23項(掃尾8項、啟動7項、前期8項),8-12月計劃征遷312戶(掃尾20戶)、拆除6.74萬平方米、交地77.69畝。目前共完成掃尾13戶,4個掃尾項目提前完成;西洪路道路建設項目、梅峰路道路建設項目新進場啟動征遷,其中西洪路道路建設項目已簽訂協議1戶約0.28萬平方米,梅峰路道路建設項目已簽訂協議2戶約0.34萬平方米;當前征遷總戶數共完成16戶,共完成拆遷面積3.26萬平方米,占比48.37%;共完成交地0.27畝,其中中旅西側路及中旅城二期交地0.15畝;朱紫坊(一期)完成交地0.12畝。

  (三)全區百日攻堅項目(含列入市)(共105項)

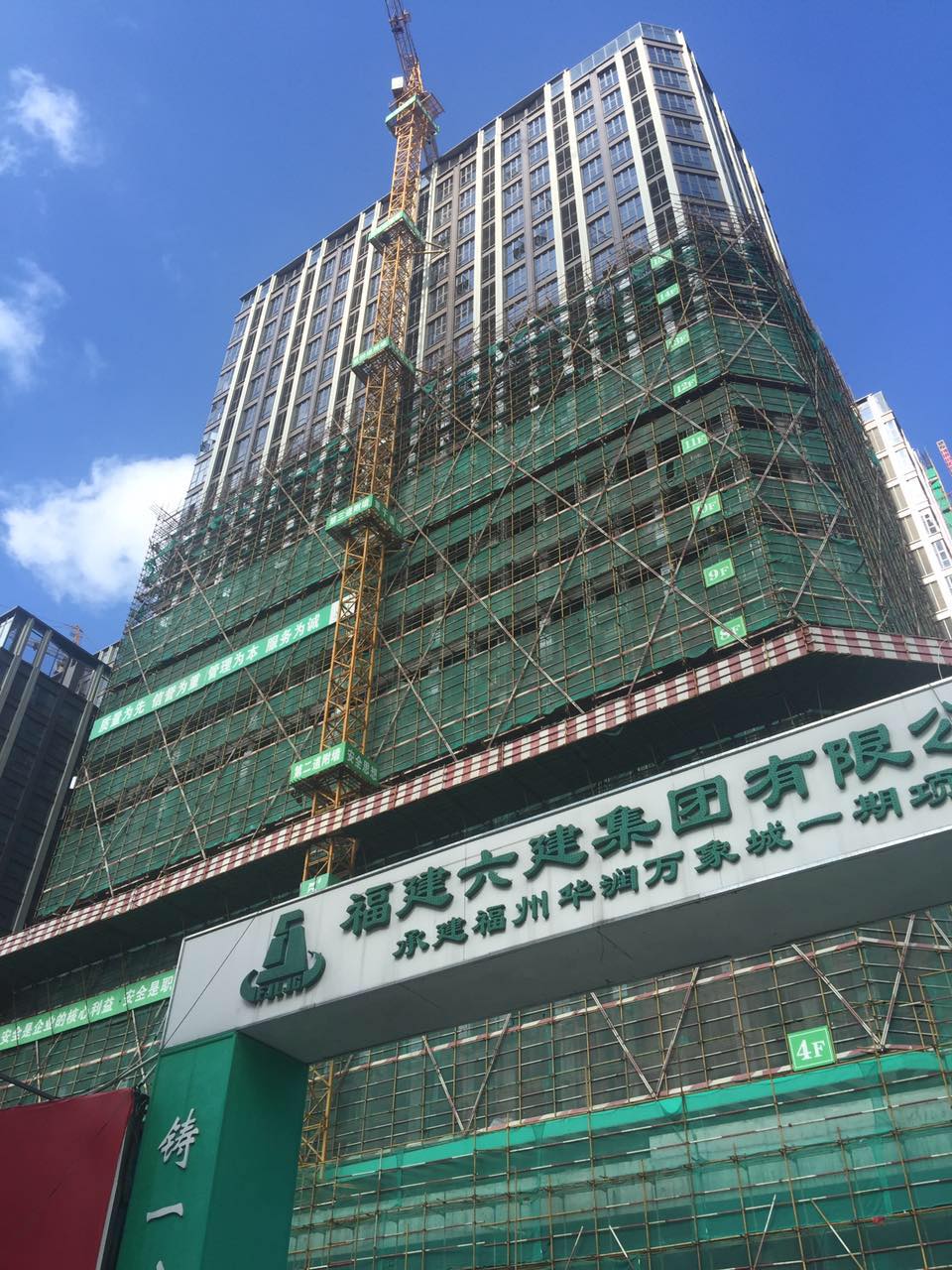

  1、建設類項目46項(開工13項,提速8項,技改4項,竣工21項),8-12月計劃投資61.15億元。今日完成投資0.08億元,截至10月4日,共完成投資41.14億元,占比67%,超序時24個百分點;梅峰路、文林南路及區人民來訪接待中心、保利天悅花園等4項提前開工;3所學校、福龍泉商務會所、福大1號地、鳳誼大廈、閩僑大廈、恒力博納、福建郵政廣場、北浪路等10項目基本竣工;文林南路基本完工。

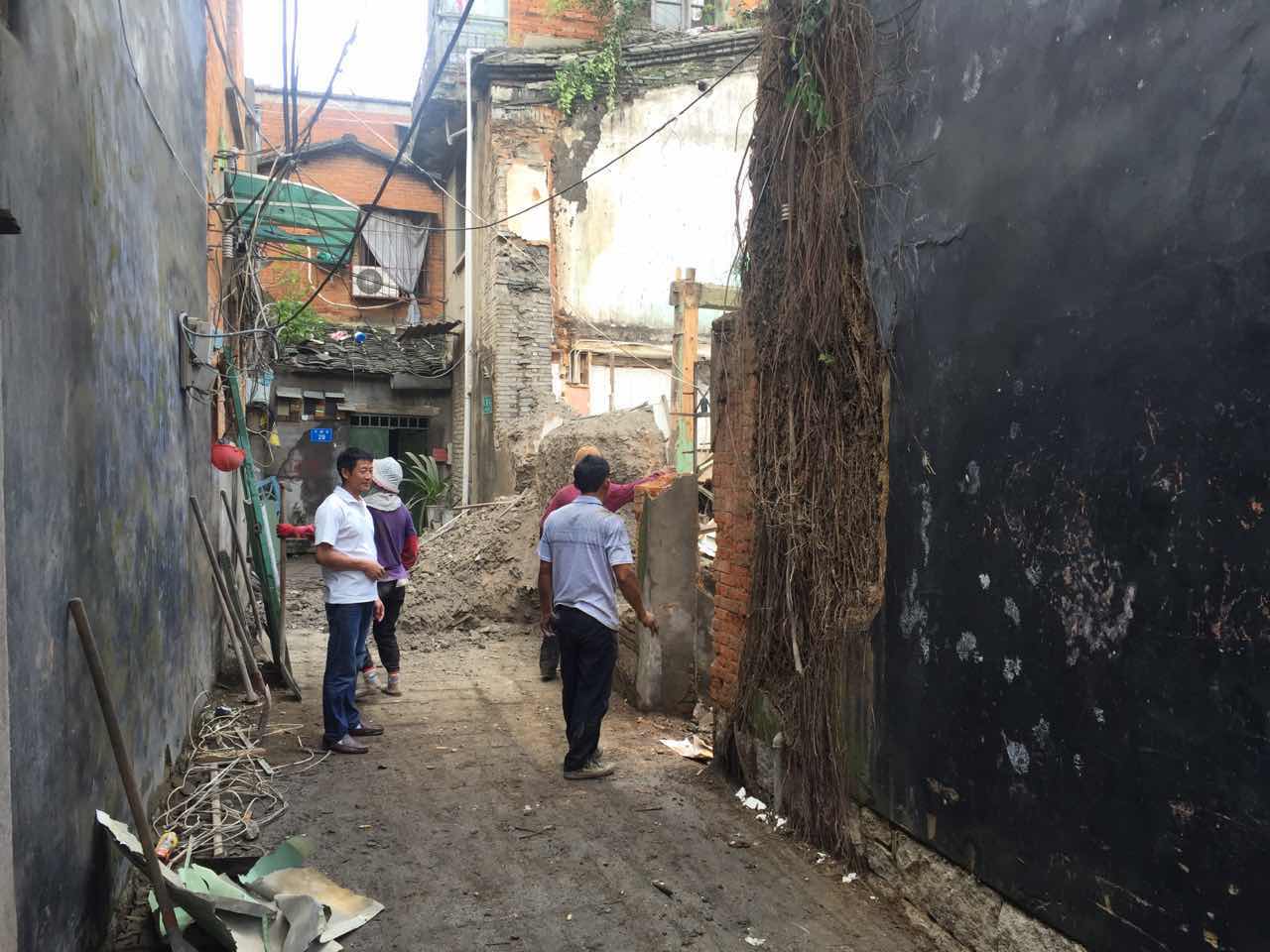

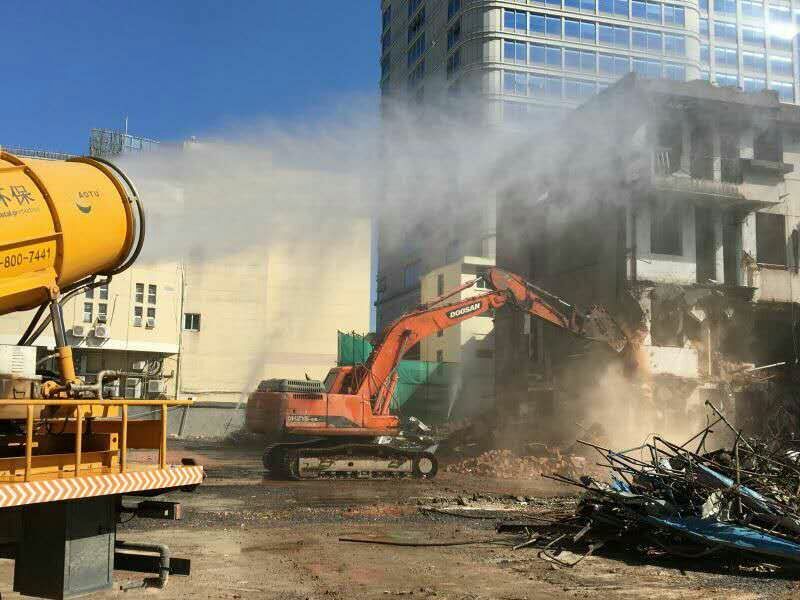

  2、征遷交地類項目共59項(掃尾39項、啟動12項、前期8項),8-12月計劃征遷1459戶(掃尾261戶)、拆除58.08萬平方米、交地701.63畝。新完成鼓二小周邊舊改項目掃尾1戶,目前共完成掃尾92戶,五鳳工業園、朱紫坊一期、達明小學二期、科藝宮東側、楊橋二期、華大村下后營、天泉路以西區高招辦周邊舊改、祭酒嶺舊改、中旅西側路及中旅城二期等9個掃尾項目提前完成;義井村共簽訂協議984戶約30.2萬平方米(簽約率96%)、西嶺互通銅盤路接線工程已簽訂協議21戶約0.15萬平方米;當前征遷總戶數共完成1103戶,占比76%,超序時33個百分點;共完成拆遷面積36.18萬平方米,占比62%;共完成交地204.15畝,占比29.10%,其中,華潤萬象城完成108畝交地;科藝宮完成剩余0.1畝交地;蘭尾村項目完成1.5畝交地; 歐冶池至城隍廟周邊舊改項目(一期)完成2.7畝交地;達明小學教學綜合樓二期項目完成0.19畝交地;西嶺互通銅盤連接線工程完成20畝交地;斗池路黎明永輝周邊地塊完成30畝交地;工業路省筑路機械廠地塊及擴征完成交地36.5畝;東街街道周邊項目完成交地0.88畝,鼓二小周邊項目完成交地0.21畝,福州市人民會堂南側土地儲備項目完成交地1.8畝;中旅西側路及中旅城二期交地0.15畝;朱紫坊(一期)完成交地0.12畝;朱紫坊(二期)擴征交地1畝,于山北坡周邊舊屋區改造項目交地0.2畝,海事局及醫療器械廠等項目交地0.8畝。

  二、國慶期間(1-3日)實施情況

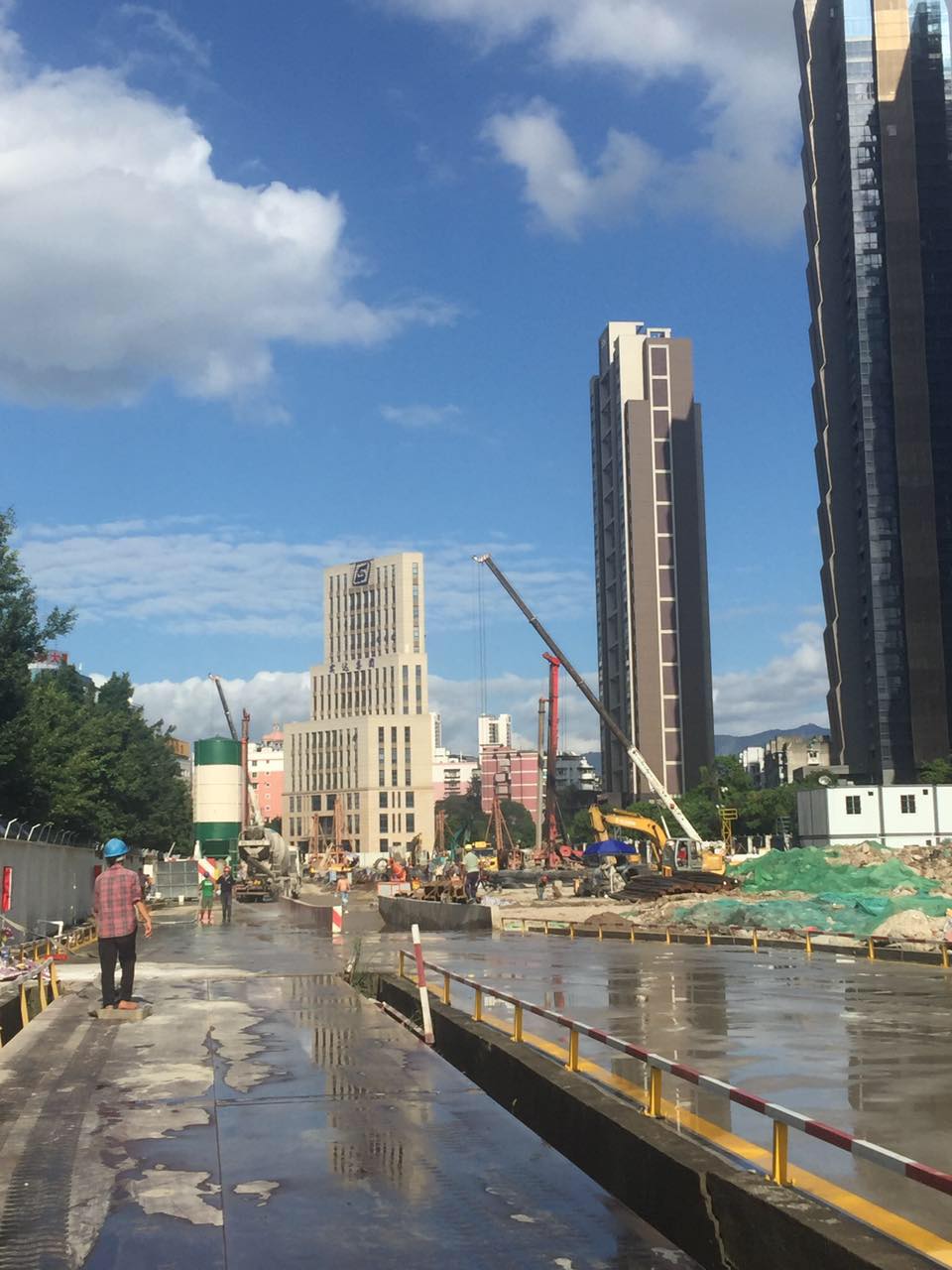

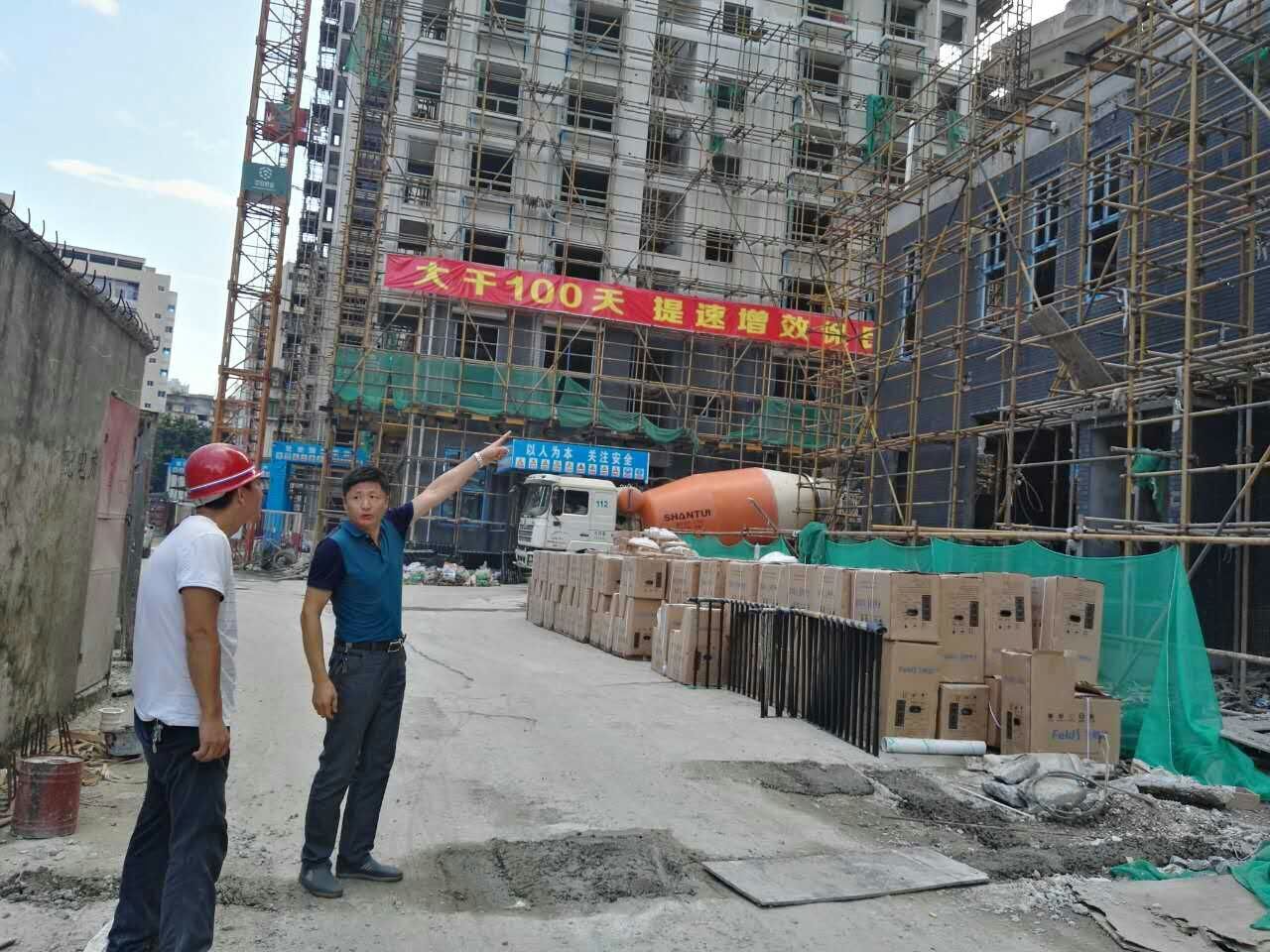

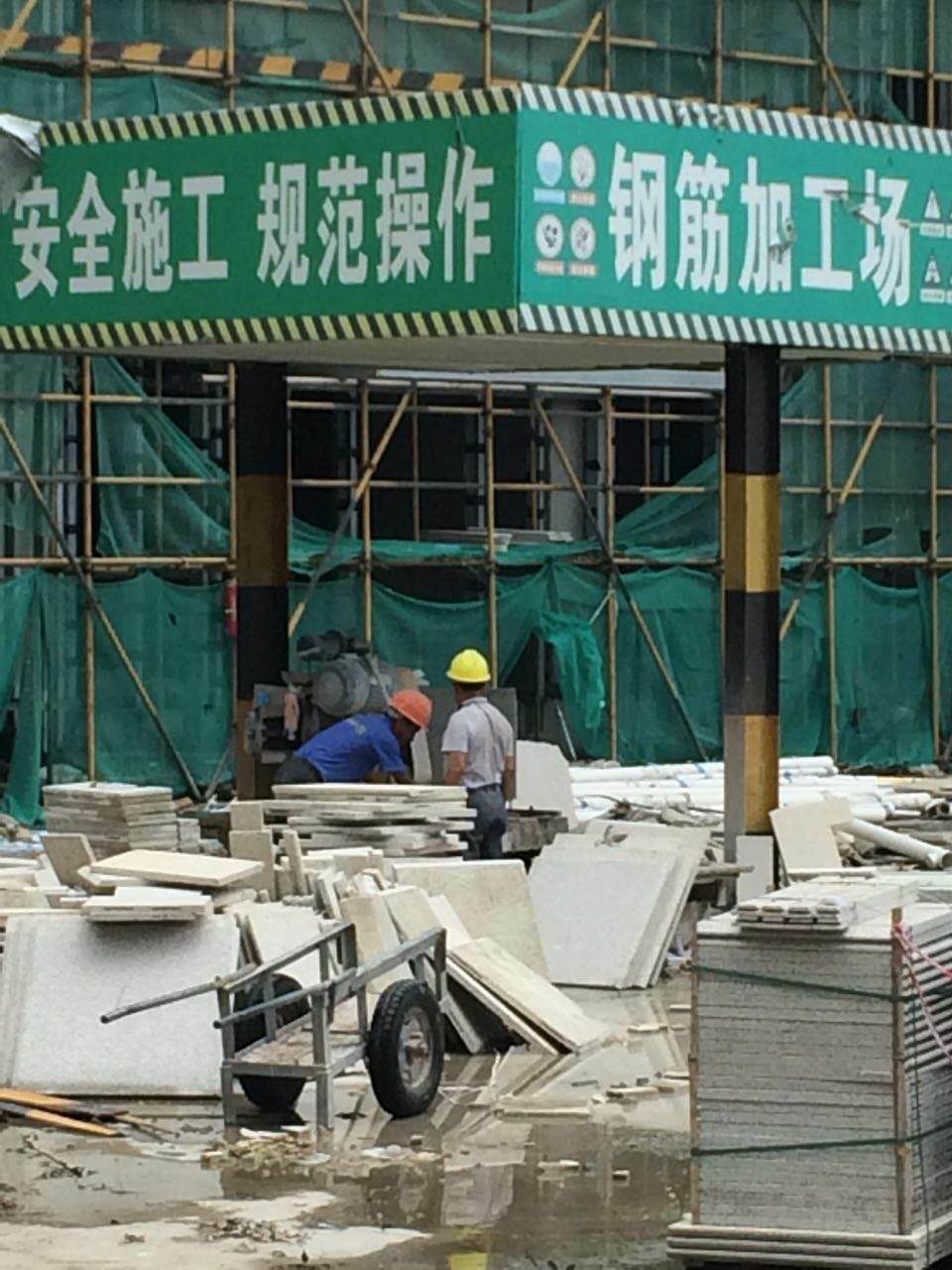

  1、建設類項目:各重點建設項目在國慶期間持續正常施工不減速,在確保施工質量安全前提下加快推進建設進度。國慶期間,完成投資0.28億元。

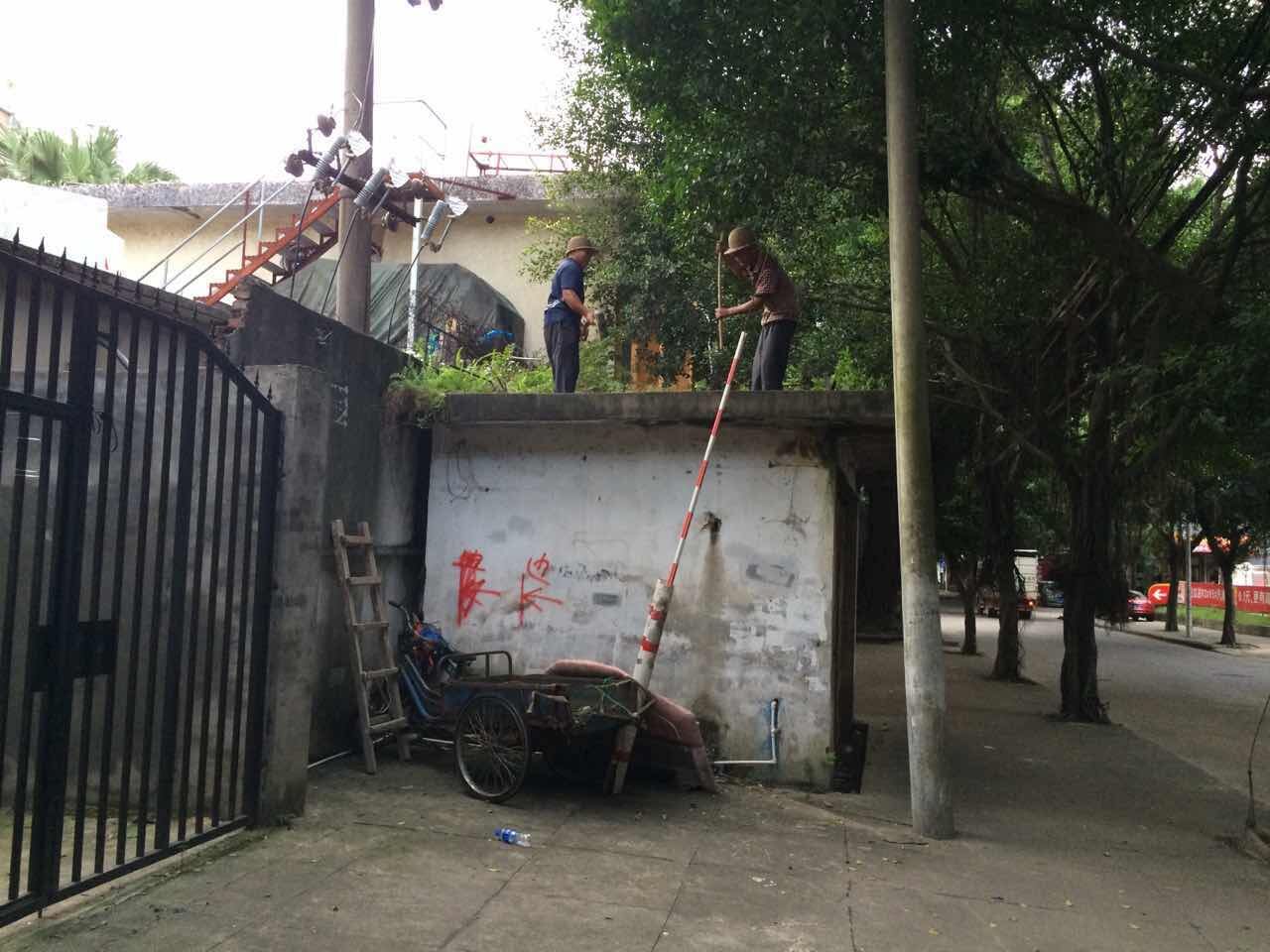

  2、掃尾項目:各重點項目指揮部繼續發揚連續作戰精神,放棄休假,扎根項目一線,確保征遷工作不降溫。國慶期間,簽約4戶(其中市盤1戶、區盤3戶),有簽約意向的6戶。

  3、新進場項目:各重點建設項目按照“堅決一點、快一點”的標準要求,用項目新進場的成果來檢驗攻堅力度。國慶期間,簽約62戶,其中義井村59戶、西洪路道路1戶、梅峰路道路2戶。

亚洲精品成人无限看| 无码人妻精品一区二区蜜桃百度| 久久99国产精品久久| 国产精品推荐天天看天天爽| 国产精品久久久久毛片真精品| 久久久99精品成人片| 久久成人国产精品免费软件| 99热这里只有精品国产动漫| 久久综合久久精品| 久久精品国产亚洲网站| 久久九九有精品国产23百花影院| 国色精品va在线观看免费视频| 北条麻妃久久99精品| 9久热这里只有精品免费| 国产高清在线精品一本大道国产 | 国产在线精品国自产拍影院同性| 久久精品国产72国产精| 国产美女在线精品免费观看| 久久蜜桃精品一区二区三区| 久久精品青草社区| 国产精品乱码一区二区三| 精品久久综合一区二区| 国产精品嫩草影院在线| 午夜亚洲国产精品福利| 乱人伦精品视频在线观看| 亚洲国产精品成人久久蜜臀| 国产精品成人免费观看| 99精品高清视频一区二区| 亚洲精品无码MV在线观看| 国产精品白丝AV网站| 久久亚洲美女精品国产精品| 亚洲国产精品人久久电影| 国产精品久久毛片完整版| 久久天堂AV女色优精品| 国产成人精品视频午夜| 国产高清一级毛片精品| 久久99精品国产麻豆宅宅| 99久久国产综合精品女图图等你 | 久久免费国产精品| 久久九九99热这里只有精品| 91久久精品国产91久久性色也|
